So machen wir ein Retrofit

Ein Retrofit ersetzt die Steuerung, nicht die Anlage. Damit das planbar bleibt, arbeiten wir nach einem festen Ablauf. Fehlt die Software, holen wir sie aus der Steuerung zurück. Sie wissen zu jedem Zeitpunkt, was passiert und was Sie am Ende in der Hand haben.

Der Ablauf auf einen Blick

Der Weg hängt davon ab, ob die Software Ihrer Anlage noch vorhanden ist.

Die Schritte im Detail

  1. Bestandsaufnahme vor Ort

    Wir nehmen Steuerung, Ein- und Ausgänge, Bussystem, Bediengeräte und den Zustand des Schaltschranks auf, sichten vorhandene Schaltpläne und sprechen mit Instandhaltung und Bedienern. Entscheidend ist die Frage: Gibt es noch ein Softwareprojekt oder zumindest einen Programmausdruck? Wenn ja, geht es direkt mit der Neuprogrammierung weiter.

    Ergebnis für SieBestandsbericht mit Hardware- und E/A-Übersicht sowie klarem weiterem Vorgehen

    Bestandsaufnahme einer Moeller PS416
  2. Software auslesen

    Fehlt die Software, lesen wir das Programm direkt aus der laufenden Steuerung oder Speicherkarte aus. Dafür haben wir die passende Ausrüstung für alte Moeller-Systeme. Die Anlage kann dabei in der Regel weiterlaufen.

    Ergebnis für SieGesicherter Programmstand aus der Steuerung

    Speicherkarte einer Moeller PS416
  3. Unsere Spezialität

    Decompilieren

    Das ist unsere Spezialität. Mit eigenen Werkzeugen übersetzen wir den ausgelesenen SPS-Code zurück in ein lesbares Programm. Auch schwierige Fälle wie passwortgeschützte Programme lösen wir. So wird sichtbar, was die Anlage tatsächlich tut, auch wenn es kein Originalprojekt und keine Dokumentation mehr gibt.

    Ergebnis für SieLesbares, kommentierbares Programm als Grundlage für die Neuprogrammierung

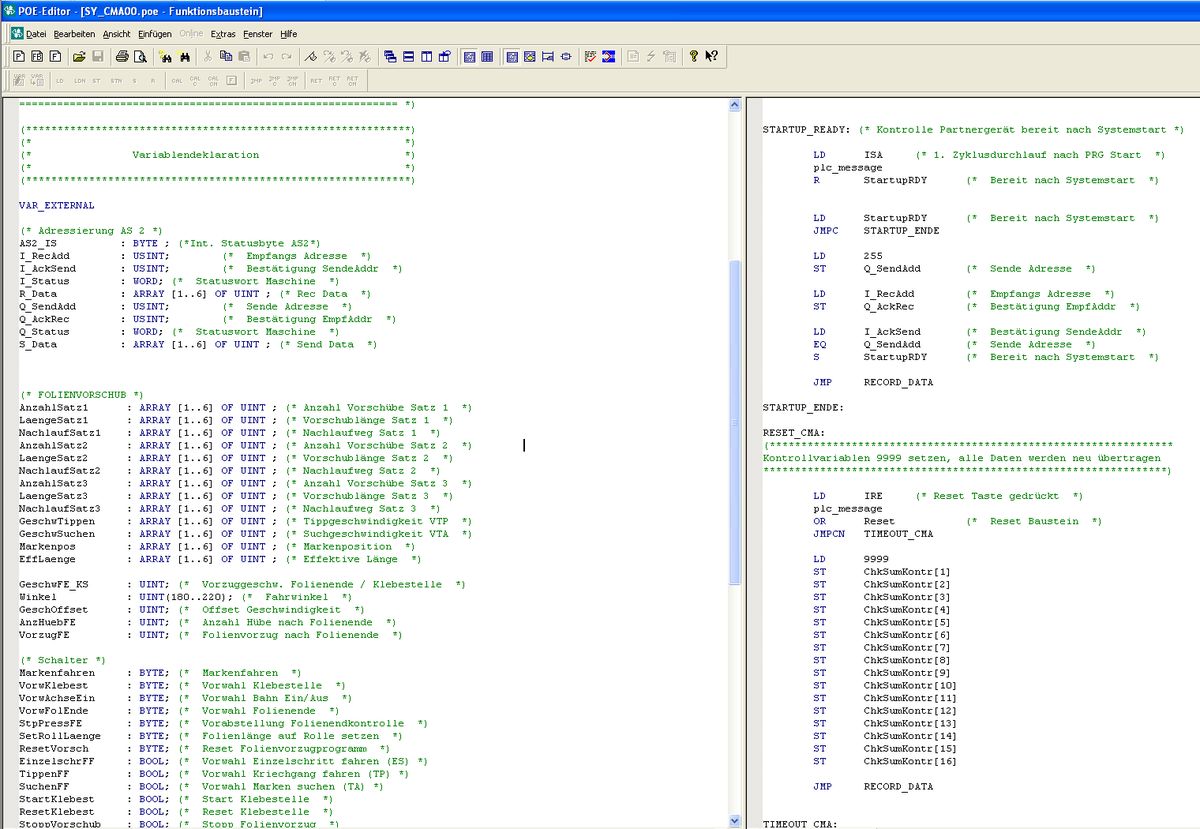

    Decompiliertes Moeller-Programm
  4. Neu programmieren und EPLAN

    Das Programm wird im TIA Portal oder in Beckhoff TwinCAT neu aufgebaut: strukturiert, sauber dokumentiert und nach aktuellen Standards, mit Visualisierung und Meldesystem. Parallel passen wir den EPLAN an oder erstellen ihn komplett neu.

    Ergebnis für SieGetestetes Programm, Visualisierung und aktueller EPLAN

    Neue Siemens S7-1500 vor der Inbetriebnahme
  5. Umbau

    Im geplanten Stillstand tauschen wir die alte Steuerung gegen eine moderne Siemens- oder Beckhoff-Steuerung. Die Feldverdrahtung bleibt, wo möglich, erhalten. Das verkürzt den Umbau deutlich.

    Ergebnis für SieNeue Steuerung im bestehenden Schaltschrank

    Schaltschrank nach dem Umbau auf S7-1500
  6. Inbetriebnahme, Test und Übergabe

    Wir prüfen jedes Signal, nehmen die Anlage in Betrieb und testen alle Funktionen. Danach übergeben wir die Anlage mit Programm, EPLAN und Dokumentation. Das neue Programm erhalten Sie unverschlüsselt und ohne Bausteinschutz: Es gehört Ihnen, und Sie sind an niemanden gebunden.

    Ergebnis für SieLaufende, vollständig dokumentierte Anlage und unverschlüsseltes Programm

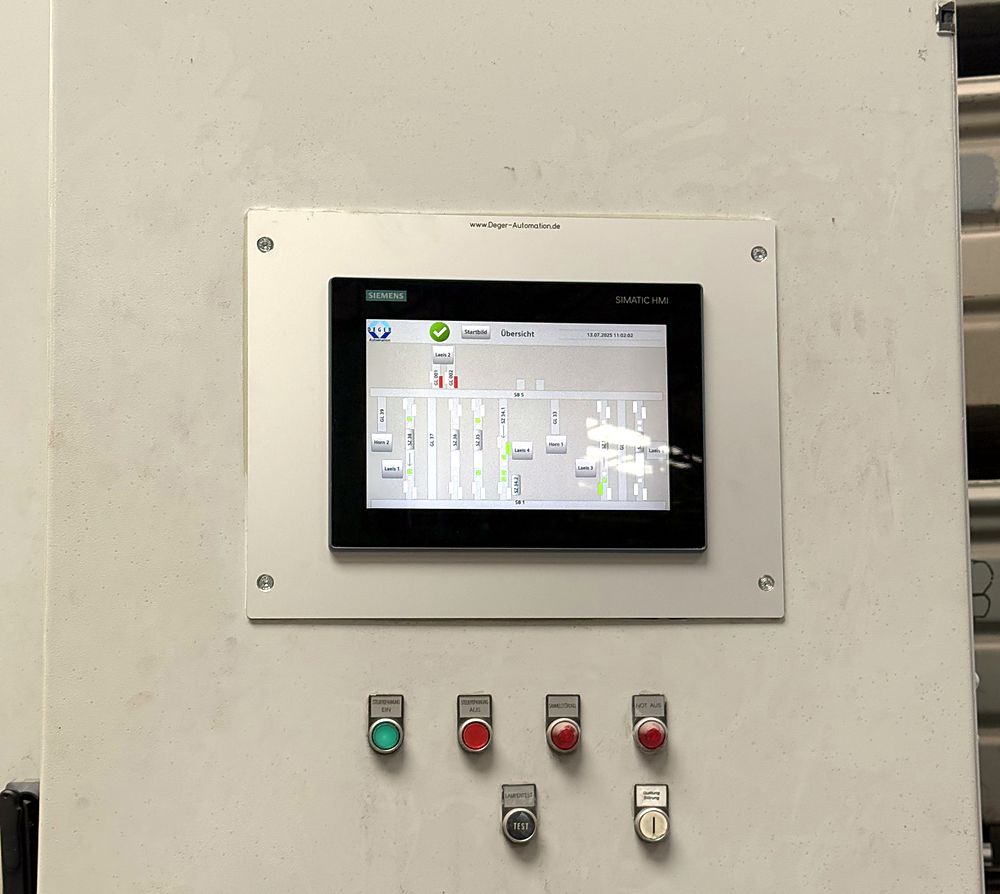

    Neues Bedienpanel nach der Übergabe

Was Sie als Betreiber davon haben

Planbarer Stillstand

Der Umbau wird vorbereitet und vorab getestet. Die Anlage steht nur im vereinbarten Zeitfenster.

Gleiche Funktion, neue Basis

Die Anlage verhält sich wie gewohnt. Verbesserungen setzen wir nur um, wenn Sie das wollen.

Ersatzteile für Jahre

Aktuelle Siemens- oder Beckhoff-Hardware, die Ihre Instandhaltung kennt und beschaffen kann.

Endlich dokumentiert

Programm, Hardware und Funktion sind nach dem Retrofit sauber beschrieben.

Ihr Programm gehört Ihnen

Wir übergeben das neue Programm unverschlüsselt. Sie können es jederzeit selbst ändern oder ändern lassen.

Projektbeispiele

Schaltschrank mit Moeller PS416 vor dem Retrofit
Vorher
Schaltschrank mit Siemens S7-1500 nach dem Retrofit
Nachher

PS416 auf S7-1500

Bestand
Moeller PS416
Neu
Siemens S7-1500, TIA Portal
Besonderheit
Feldverdrahtung weiter genutzt

Mehr zur PS416

Schaltschrank mit Moeller PS4 vor dem Retrofit
Vorher

Schaltschrank mit Siemens ET 200SP nach dem Retrofit
Nachher

PS4 auf ET 200SP

Bestand
Moeller PS4
Neu
ET 200SP mit CPU S7-1500
Besonderheit
Kompakter Aufbau im vorhandenen Schrank

Mehr zur PS4

Schaltschrank mit Moeller PS24 vor dem Retrofit
Vorher

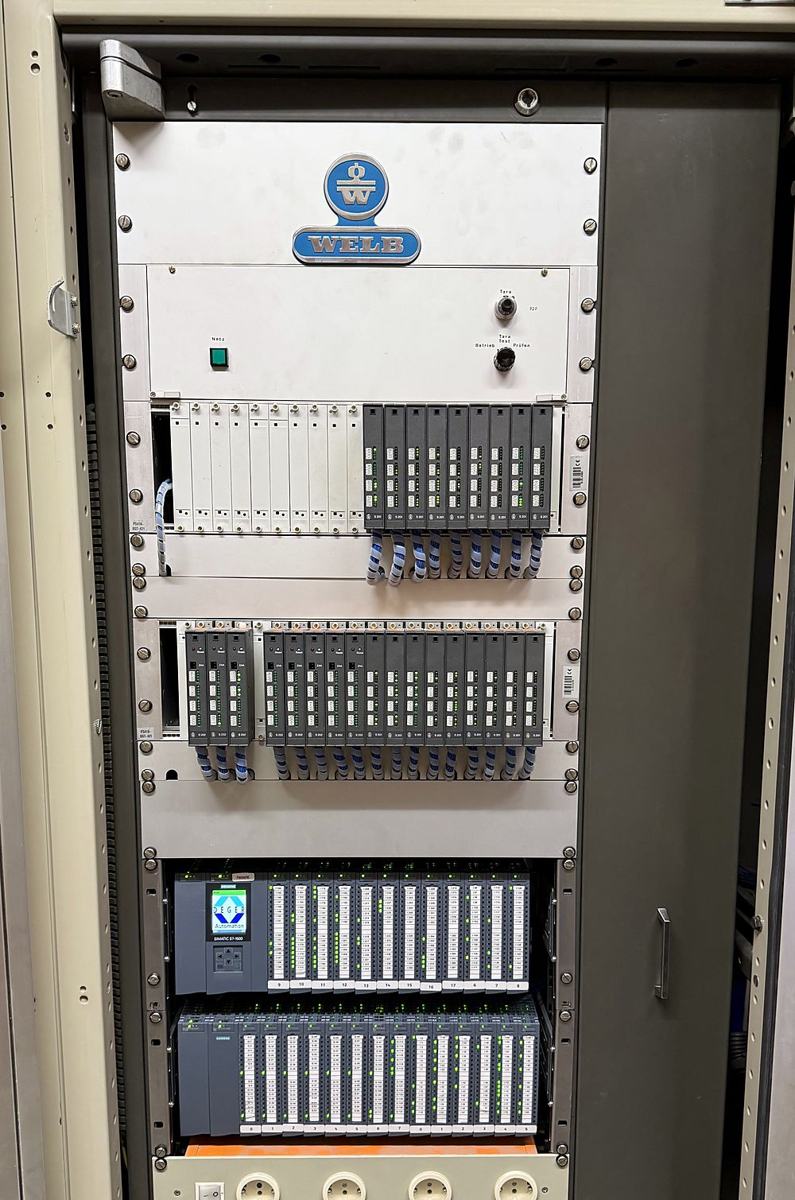

Schaltschrank mit Siemens S7-1500 nach dem Retrofit
Nachher

PS24 auf S7-1500

Bestand
Moeller PS24
Neu
Siemens S7-1500
Besonderheit
Eigens angefertigte Steckerplatten, Umbauzeit auf ein Minimum reduziert

Mehr zur PS24

Häufige Fragen

Wie lange dauert ein Retrofit insgesamt?

Von der Bestandsaufnahme bis zur Übergabe meist einige Wochen bis wenige Monate, abhängig von Anlagengröße und Lieferzeiten. Der eigentliche Stillstand ist davon nur ein kleiner Teil.

Wer entscheidet über das Zielsystem?

Sie. Wir empfehlen ein System passend zu Ihrem Werksstandard und Ihrer Instandhaltung, in der Regel Siemens S7-1500 oder Beckhoff TwinCAT.

Verändert sich die Funktion der Anlage?

Nein, solange Sie das nicht wünschen. Grundlage ist die abgestimmte Funktionsbeschreibung. Gewünschte Verbesserungen werden dort gesondert festgehalten.

Machen Sie auch Retrofits von Siemens-Steuerungen?

Ja. Die Migration von S7-300 und S7-400 auf S7-1500 mit TIA Portal gehört ebenfalls zu unseren Projekten.

Retrofit planen?

Am Anfang steht die Bestandsaufnahme. Schicken Sie uns Typ und Fotos, wir melden uns mit einem Terminvorschlag.
